Reconstructie Vijfhuizerweg-Morel

De Vijfhuizerweg wordt vanaf Bitswijk tot aan de Schepersweg opnieuw ingericht en ook de Morel wordt aangepakt.

We gaan het asfalt verwijderen en vervangen door stenen. Het komt er soortgelijk uit te zien als de Schepersweg. We vervangen ook de riolering. Het groen krijgt een opknapbeurt en waar het kan planten we bomen. We leggen parkeerplaatsen aan en ook enkele drempels en versmallingen. We zorgen ervoor dat de wegen conform de landelijke eisen van een 30km-zone worden ingericht.

Fases

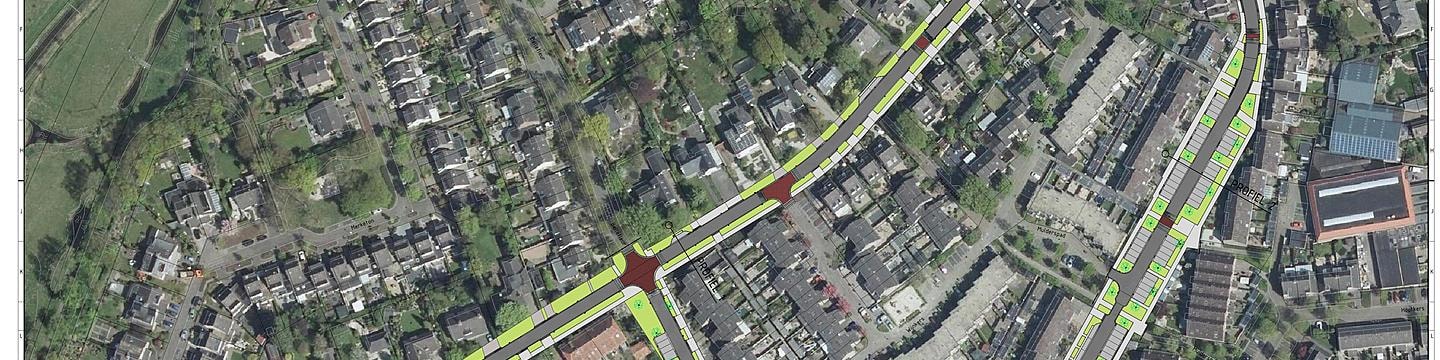

Overzicht van de fases

Uitvoering

15 november 2021 23:00 - 1 maart 2023 23:00

Update 7-11-2022

Groenplan is bepaalt. We gaan er zo snel mogelijk mee aan de slag. We zullen naar alle waarschijnlijk eerst de beplanting langs de Vijfhuizerweg gaan aanplanten. We proberen dit nog voor de kerstvakantie te hebben uitgevoerd.

Het groenplan is in te zien, lees daarbij ook de toelichting op de gemaakte keuze.


Update 17-10-2022

OPROEP AANMELDEN WERKGROEP GROEN:

Eerder heb ik een oproep gedaan om je te melden voor de werkgroep GROEN voor Morel en Vijfhuizerweg. Graag nodig ik je uit om het groenplan samen te beoordelen.

Wanneer?

Op 26 oktober lichten wij graag het inmiddels in concept opgestelde groenplan aan jullie toe. Daarin zullen we vooral inzoomen op de bomensoorten voor Morel, onderbeplanting om en onder de bomen, planten van hagen en ook de onderbeplanting om en onder de bomen in de Vijfhuizerweg. In de Vijfhuizerweg gaan we de huidige bomen niet vervangen, dat is enkele jaren geleden al gedaan.

Wil je aanwezig zijn bij de voorlichting van 26 oktober tussen 20.00 uur en 21.00 uur, meldt je aan via pim.vandrunen@gemeentemaashorst.nl

Update 3-8-2022:

Vanaf volgende week, maandag 12 augustus, zal Selten met bouwvakantie zijn. De komende dagen gebruik de aannemer vooral om werkzaamheden af te ronden en het zoveel als kan, op te ruimen.

Inmiddels is het straatwerk voor een groot gedeelte ter hoogte van Morel 100 en verder erin gelegd. Een stukje ten behoeve van de aansluiting op het oorspronkelijk asfalt is gevuld met puin. Hier kan het verkeer de komende 3 weken overheen rijden. We hebben met Selten afgesproken dat er wekelijks een waterwagen deze puin nat maakt tegen het stof. We kunnen de stofvorming niet geheel wegnemen, maar met deze maatregel wel beperken.

Voor het deel van Morel ter hoogte van nr 20 zal ook puin worden aangebracht. Helaas is dit deel nog niet gestraat. Daar gaat Selten na de bouwvak, vanaf 29 augustus mee verder. Ook hier wordt de puin met een waterwagen wekelijks nat gemaakt.

We "knippen" de Morel ter hoogte van nr 30 in tweeën, dus Morel 1 t/m 30 zijn bereikbaar vanaf de Vijfhuizerweg en rijden dan als het ware een doodlopend stukje in. Hiermee voorkomen we dat er veel verkeer over de puin baan gaat rijden, maar tijdens de vakantie zijn wel alle percelen bereikbaar per auto.


Update 7-7-2022:

Dinsdag 12 juli gaat de Vijfhuizerweg via de Bitswijk weer open voor verkeer. De verharding wordt opgebroken in de Morel van nr 14 t/m nr 30 i.v.m. werkzaamheden aan het riool. Hierdoor is de Meikers niet meer bereikbaar via de Morel, maar wel via de achterzijde die aansluit op Bosriek / Vijfhuizerweg.

De Morel nr 102 t/m nr 114 blijft i.v.m. straatwerk nog enkele weken afgesloten en zal met de bouwvak weer bereikbaar zijn.

Update 27-6-2022

Vijfhuizerweg bijna open voor verkeer:

Deze week en volgende week wordt het straatwerk voor het laatste gedeelte van de Vijfhuizerweg afgemaakt. We gaan er vanuit dat volgende week het

verkeer de Vijfhuizerweg vanuit de Bitswijk weer in kan rijden.

Morel:

De aannemer is nu tussen huisnummer 102 en 114 de riolering aan het aanleggen. De stratenmakers zullen aansluitend dit deel ook gaan bestraten. Voor de bouwvakvakantie is dit gedeelte weer opgesteld voor verkeer. Mochten de stratenmakers niet helemaal de aansluiting met de "oude" situatie ter hoogte van # 102 kunnen maken, dan wordt er voor de vakantieperiode wat puin in aangebracht zodat het verkeer wel doorgang kan vinden tijdens de afwezigheid van de aannemer.

Als de aannemer klaar is met de aanleg van de riolering op bovengenoemd stuk, zal hij verder gaan met de aanleg van de riolering van de kruising Bellefleur. Er hoeft voor dit gedeelte van Morel alleen maar "regenwaterriool" te worden aangelegd. Voor de vakantie periode doen we ons best om ook hier straatwerk aan te brengen, maar we verwachten dat we hier eerder tijdelijk puin aanbrengen om zo de Morel voor verkeer weer open te kunnen stellen.

Na de bouwvak zal hij natuurlijk verder gaan met het werk vanaf waar hij dan is gestopt.

Groen:

Na de vakantieperiode (ik verwacht in september) zullen we diegene die zich hadden opgegeven voor het beoordelen van het groenplan voor een bijeenkomst uitnodigen. We hebben al wat ideeën op papier staan en praten jullie daar graag over bij. We willen namelijk de komende winter gaan aanplanten.

Fasering:

Er is weer een nieuwe update van de faseringstekening toegevoegd. De werkzaamheden zullen naar verwachting tot 1 november duren.

Update 2-6-2022

Inmiddels is de aannemer al een heel eind met de Vijfhuizerweg. Het gedeelte tussen Bellefleur en Schepersweg is inmiddels enkele weken opengesteld voor verkeer. Behoudens wat kleine details is dat gedeelte klaar.

Op het moment is de aannemer bezig met de kruising Vijfhuizerweg - Kroezel. Daarna zal de aannemer vanaf die zijde de Morel in gaan. Het werk zal dan lopen tot aan huisnummer 102, daar wordt nog een put geplaatst.

De stratenmakers zijn drukdoende met het gedeelte tussen Bellefleur en Kroezel. Ze doen hard hun best om dit gedeelte ook zo snel mogelijk af te maken, zodat het verkeer de wijk weer in kan. Op dit moment is het nog lastig inschatten wanneer de Vijfhuizerweg weer in zijn geheel toegankelijk is voor het verkeer.

Update 21-3-2022

Net voor carnaval en de storm zijn de bomen uit de Morel verwijderd. Voordat het blad erin komt zijn deze bomen dus weggehaald.

Inmiddels is de aannemer bezig op de kruising Bellefleur – Morel. De komende weken zal hij verder de Vijfhuizerweg ingaan.

We hebben vertraging opgelopen. Zoals al eerder aangegeven, heeft dat vooral te maken met dat we veel grondwater in de bodem tegen komen waardoor de rioolploeg niet de gewenste aanlegsnelheid haalt. We hebben een nieuwe planningstekening toegevoegd. Waar we eventueel een inhaalslag kunnen maken, zullen we dat doen. We lopen ongeveer 6-8 weken achter op de eerste opgestelde planning.

Update 16-2-2022:

Stand van zaken uitvoering:

Er wordt hard gewerkt. Ondanks dat lopen we iets achter op de planning. Bij het begin van de werkzaamheden hadden we wat problemen met het aansluiten op de put in de Schepersweg. Later kwamen we veel grondwater tegen. Daardoor kon en kan er niet op ‘volle’ snelheid riolering aangelegd worden.

Inmiddels is het eerste deel van het werk vanaf Schepersweg weer toegankelijk voor verkeer. Langzaamaan wordt de weg verder opengesteld naar de kruising met Bellefleur – Morel.

De komende weken gaan we aan het werk op de kruising Bellefleur – Morel. Daar moeten putten worden geplaatst. Dat kan even wat overlast geven. Zeker omdat dit voor het verkeer ook een belangrijk ‘knooppunt’ in de wijk is. Ook gaat de aannemer aan de slag op het eerste stukje van Morel #1 t/m#20. Tot hoever? Dat bekijken we al doende, dat is afhankelijk van de voortgang van de werkzaamheden aan de Vijfhuizerweg en kruising Bellefleur.

Bomen:

De komende week worden de bomen aan de Morel gekapt. Die willen we graag verwijderen voordat het blad erin komt. Hiermee voorkomen we ook dat vogels erin gaan nestelen. Want dan mogen we ze niet meer weghalen.

Binnenkort starten we ook het werkgroepje groen op. Diegenen die zich hiervoor hebben gemeld, krijgen daar een uitnodiging voor. We halen graag op welke wensen er leven ten aanzien van het groen, vooral in Morel. We concentreren ons daarbij echter vooral op de keuze van boomsoorten en laagbeplanting. Voor het toevoegen van extra groen is geen ruimte.

Update 15-12-2021:

Inmiddels is de bovenste laag van het asfalt over de hele lengte van de straat verwijderd. Dat gebeurt omdat de toplaag teer bevat, wat apart moet worden afgevoerd. In de volgende fases verwijderen we de rest van het asfalt.

Update 2-12-2021:

Sinds een paar weken zijn we aan de slag. De aannemer is op dit moment bezig met de eerste fase. De bovenste laag van het asfalt is verwijderd en de weg is opengebroken ter hoogte van 5HW #3. Er is daar een behoorlijk gat gemaakt voor de aanleg van de riolering. Ook zijn sommige kabels en leidingen inmiddels verlegd.

De afgelopen week hebben we opmerkingen gekregen over de opstaande randen en gaten in de weg, vooral in Morel. We kijken samen met de aannemer wat we daar aan kunnen verbeteren/veranderen.

De komende weken gaat de aannemer verder met fase 1.

Selten Aannemingsbedrijf uit Uden voert de reconstructie uit in opdracht van de gemeente Uden. We starten 15 november. We pakken de reconstructie in fasen aan, we breken dus niet het gehele projectgebied in één keer open. Ook binnen die fases zal niet steeds het hele deel open liggen. De aannemer stelt aanwonenden steeds tijdig op de hoogte over de bereikbaarheid van de woningen.

Globale planning: - inmiddels achterhaald, zie faseringstekening voor de ge-update planning-

  • Start werk: 15 november 2021
  • Fase 1: nov – dec (tot kerst) rood
  • Fase 2: jan - feb (kerst – carnaval) blauw
  • Fase 3: mrt – apr (carnaval – pasen) groen
  • Fase 4: apr – mei (pasen – pinksteren) oranje
  • Fase 5: jun – jul geel
  • Fase 6: jul – aug (tot zomervakantie) roze
  • Uitvoering gereed: vóór bouwvak 2022

* Planning onder voorbehoud, zie ook faseringstekening hier onder.

Dan nog dit:

  • Overlast is niet te voorkomen maar beperken we tot minimum
  • Sommige werkzaamheden (plaatsen putten) worden met grote machine gedaan
  • Houd rekening met elkaar, hiermee voorkomen we gevaarlijke situaties tijdens de uitvoering
  • Heeft u vragen of opmerkingen over de uitvoering, benader gerust de aannemer
  • Algemene vragen zijn altijd welkom op: pim.vandrunen@gemeentemaashorst.nl
